开拓者高端食品产业园计划总投资10亿元,占地207亩,建筑面积16万平方米,先期入住开拓者高端宠物食品和超和肉制品两个项目。两个项目共建共享污水处理、消防、物流等公共配套设施,每小时增加蒸汽用量50蒸吨,达产后,两个项目可实现年产值35亿元,税收6000万元。园区还同步规划了5万平方米的光伏发电,年发电量700万度,可替代标准煤860吨。
A区超和肉类制品全产业链生产及冷链物流项目,占地96亩,总建筑面积5.4万平方米,主要建设1栋4层研发楼,2栋5层倒班楼、1栋1层餐厅,1栋2层熟食加工车间、1栋1层局部2层深加工车间及其他附属配套设施。今年1月份花费1亿元从荷兰马瑞奥订购两条全自动生产线。目前,手续办理方面:已完成立项、土地、规划、施工、能评、水保、人防等手续办理,环评报告已通过专家初审并已再次提交报告,预计10天内完成审批。施工方面:正在进行施工的是4.2万平方米的深加工车间和熟食加工车间,根据节点目标,计划6月底完成深加工车间、1#倒班楼和餐厅楼主体施工;7月份开始生产设备安装;8月底完成熟食加工车间、2#倒班楼和研发楼主体施工;10月底完成深加工车间两条自动化生产线设备安装;11月底所有生产设备调试运行。达产后,年可为肯德基等餐饮连锁企业提供3.6万吨冷鲜优质食材,为盒马鲜生等鲜品渠道提供1万吨托盒与三联包产品,为帅克等高鲜肉宠物食品企业提供2万吨优质原料,为麦德龙等大型商超提供5.7万吨优质零售品。
B区开拓者高端宠物食品生产项目,占地111.31亩,总建筑面积11.07万平方米,主要建设1栋4层研发楼、1栋4层综合楼、1栋4层厂房,1栋地下1层地上5层厂房及其他附属配套设施。共花费近亿元从江苏丰尚订购2条国内单机最大宠物主粮生产线,从北海新宏订购两条高端肉宠物原料生产线及配套设施。目前,手续办理方面:已完成立项、土地、用地规划等手续办理,因北侧18.7亩土地在中创轮胎名下,并且在银行抵押中,暂时无法办理过户手续,待完成该部分土地过户后即可办理施工许可证。施工方面:正在进行施工的是研发楼、综合楼和生产车间,研发楼和综合楼完成三层施工,6.18万平方米的生产车间分为肉类原料库、植物原料库、鲜肉处理车间、主粮生产车间和成品库等5个部分。根据节点目标,计划8月底完成研发楼和综合楼装修;9月底完成肉类原料库、植物原料库、鲜肉处理车间、成品库和主粮生产车间建设施工;10月份完成园区配套工程;10月份主粮和高鲜肉生产线设备到厂并开始安装,安装工期大约在120天左右;12月底预计完成设备安装70%。达产后,年可生产高鲜肉宠物食品7.2万吨、高鲜肉宠物食品原料13.5万吨、鸡胸肉干600吨。项目将超和食品的优质主副产品作为原料,节省了双方的成本,形成小区块产业链。

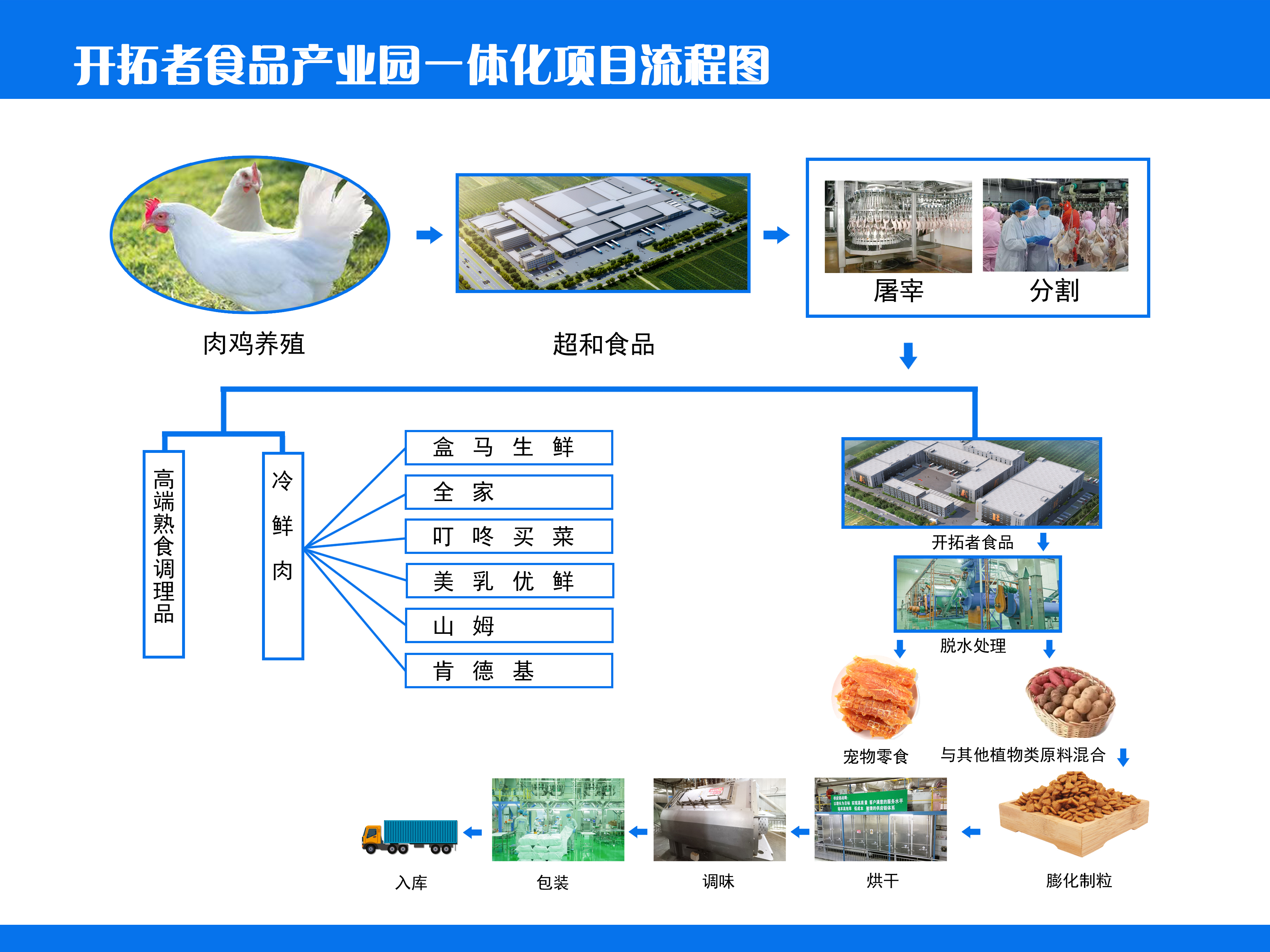

附件:开拓者食品产业园一体化项目流程图
